+

当前位置: 工程技术 隧道衬砌工程(防排水)技术交底(三级)(10页word可编辑)

隧道衬砌工程(防排水)技术交底(三级)(10页word可编辑)

2022-11-11 14:44:02

文件大小:未知

上传日期:2022/11/11

修改日期:2022/11/11

分享会员:茶****边

岩土工程: 岩土技术交底

阅读次数:340

下载次数:3

下载权限:资料会员

资料介绍

施工方法

3.1基面处理

(1)铺设防水层之前应对基面(初期支护表面)的渗漏水、外露的突出物及表面凹凸不平处进行检查处理。渗漏水处采用注浆堵水或排水盲管将水引入侧沟,保持基面无明显渗漏水。对初期支护混凝土表面外露的锚杆头,钢筋尖头等硬物割除。

(2)对钢筋网等凸出部分,先切断后用锤铆平抹砂浆素灰。对有凸出的管道时,用砂浆抹平。对锚杆有凸出部位时,螺头顶预留5mm切断后,用塑料帽处理。

(3)净空检查用断面仪进行测量,测量班检查初支断面是否满足设计尺寸,每板衬砌纵向每1米检测一个断面,如不满足设计净空要求时,则加密检查,并对侵限部分严格按要求进行处理。初期支护表面应平整,无空鼓、裂缝、松酥。

3.2盲管设置

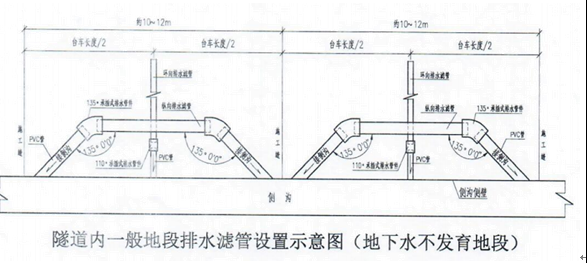

排水盲管包括环向和纵向盲管,盲管布置如下图所示:


3.2.1纵向可维护塑纤排水虑管

(1)纵向可维护塑纤排水虑管每板二衬设置一段,每段长12m,独立排水不得穿越施工缝设置。

(2)纵向可维护塑纤排水滤管两端采用135°承插式排水管件接入隧道侧沟,接头处外包土工布,不得采用直角或三通连接,以满足运营期的维护要求。

(3)孔洞位置边缘距纵向施工缝及环向施工缝距离30~50cm。

(4)纵向排水盲管沿纵向布设于左、右侧水沟电缆槽底部以上25cm,即水沟电缆槽顶面高程以下55.5cm。纵向排水盲管按设计规定划线,以使盲管位置准确合理,盲管安设的坡度与线路坡度一致,采用固定夹具进行定位。纵向排水盲管顶部紧密设置C15无砂砼排水体,底部采用铆钉加压条进行固定,均连续布置,并用防水板进行反包。

 ......


收藏

阅读并下载

收藏 0

阅读数 340

0

评论

相关推荐

热门资料
